07.04.21

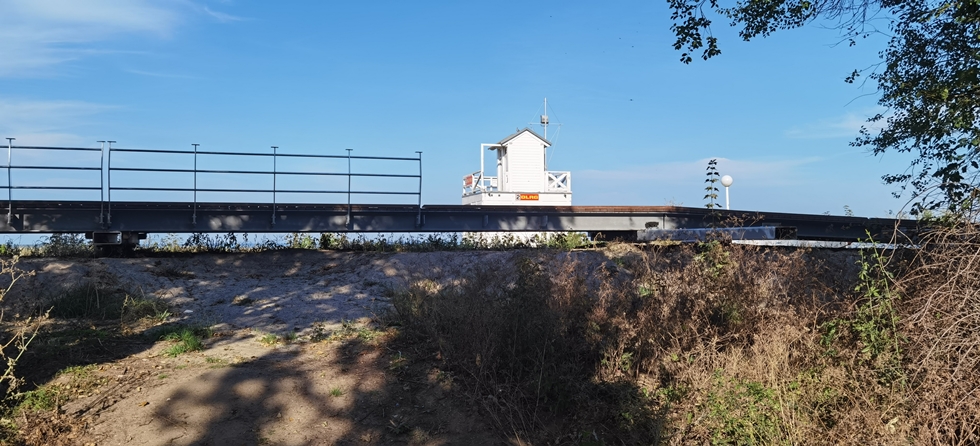

Stille Öffnung der Dünenpromenade westlich der Seebrücke am 1. April 2021

Blick Dünenpromenade Richtung SeebrückeBlick Dünenpromenade Übergang vom Deich im Westen zur Promenade Blick Dünenpromenade mit Abendbeleuchtung Richtung Westen





26.03.21

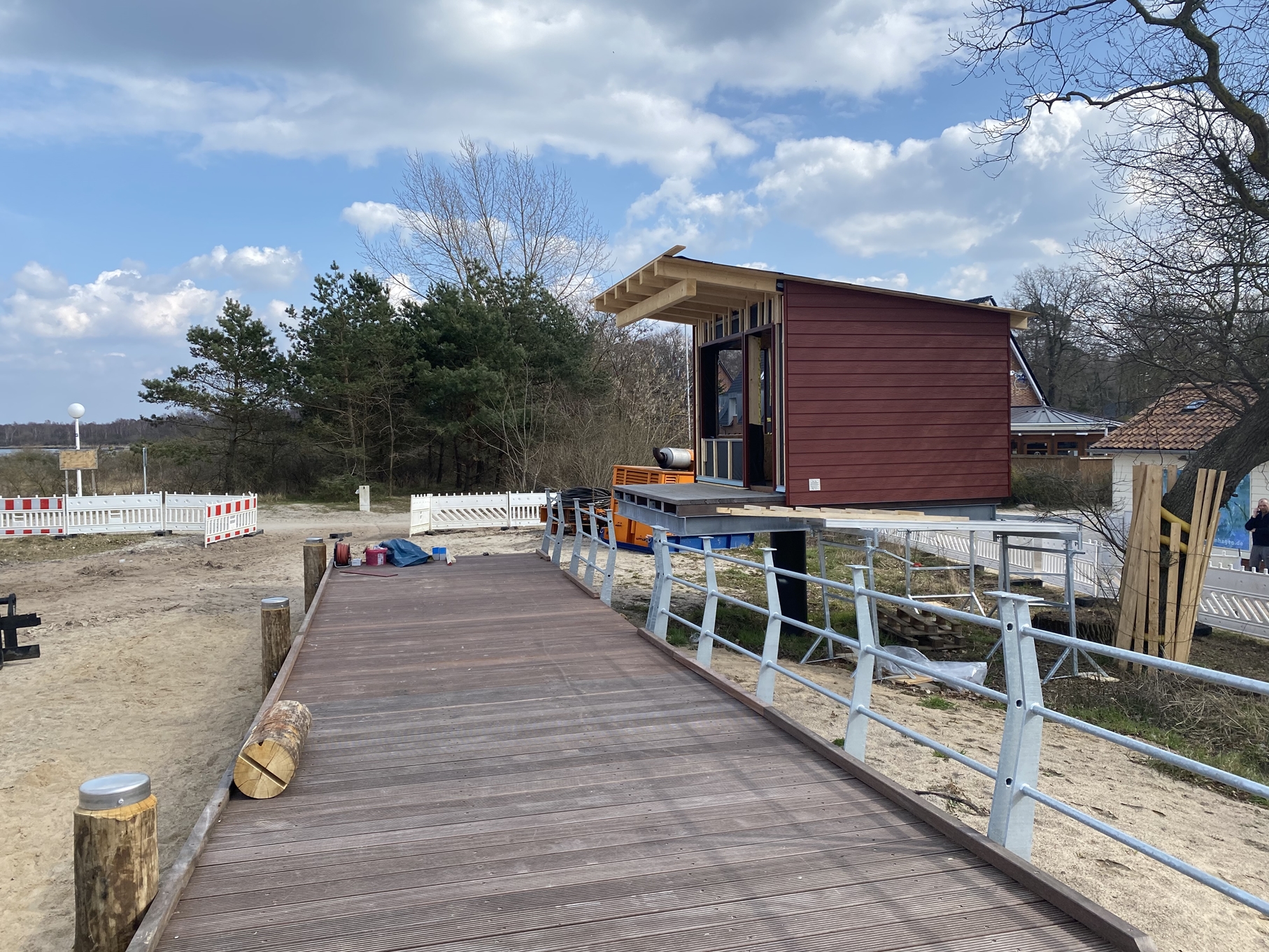

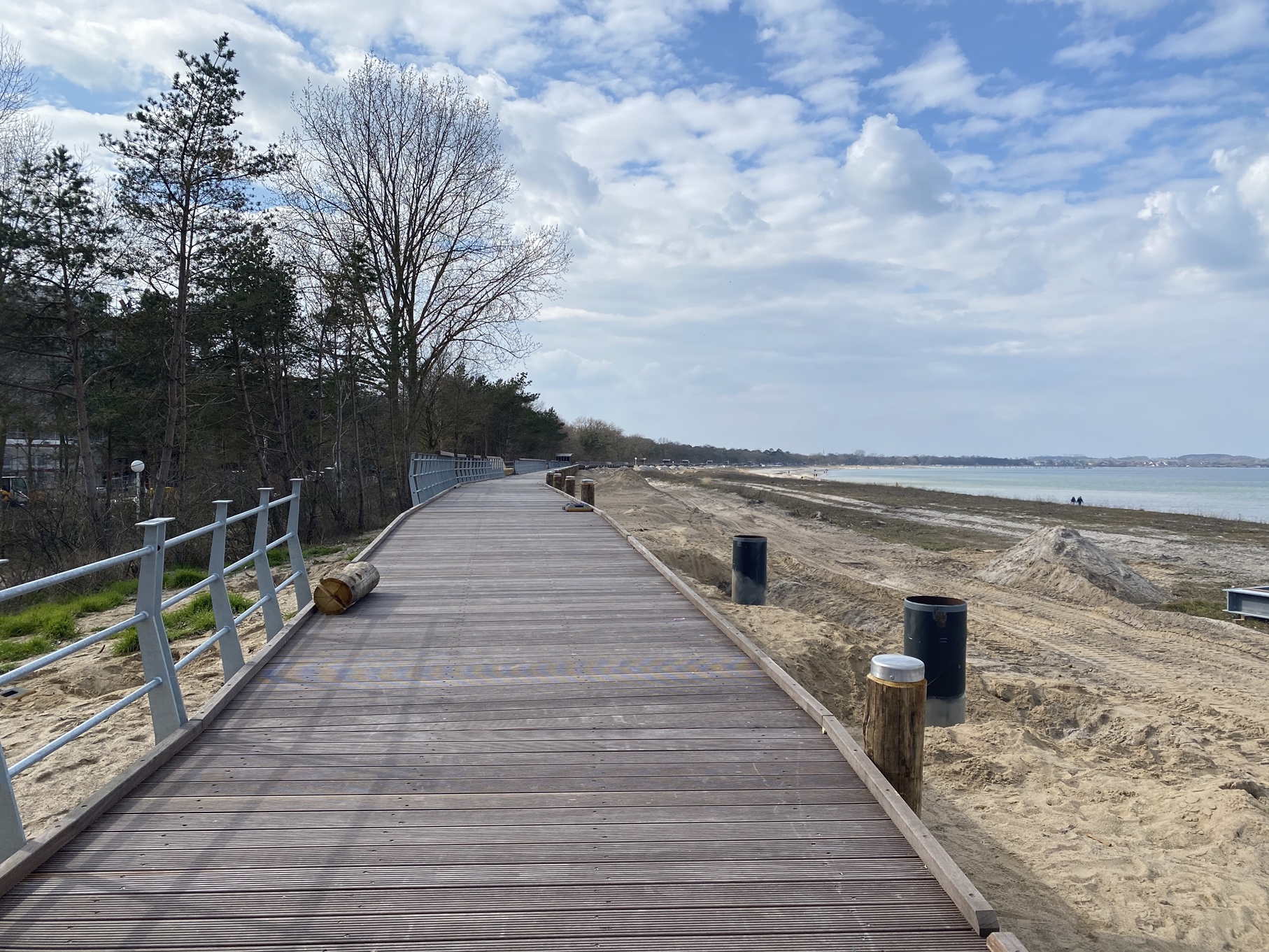

Strandhäuser2

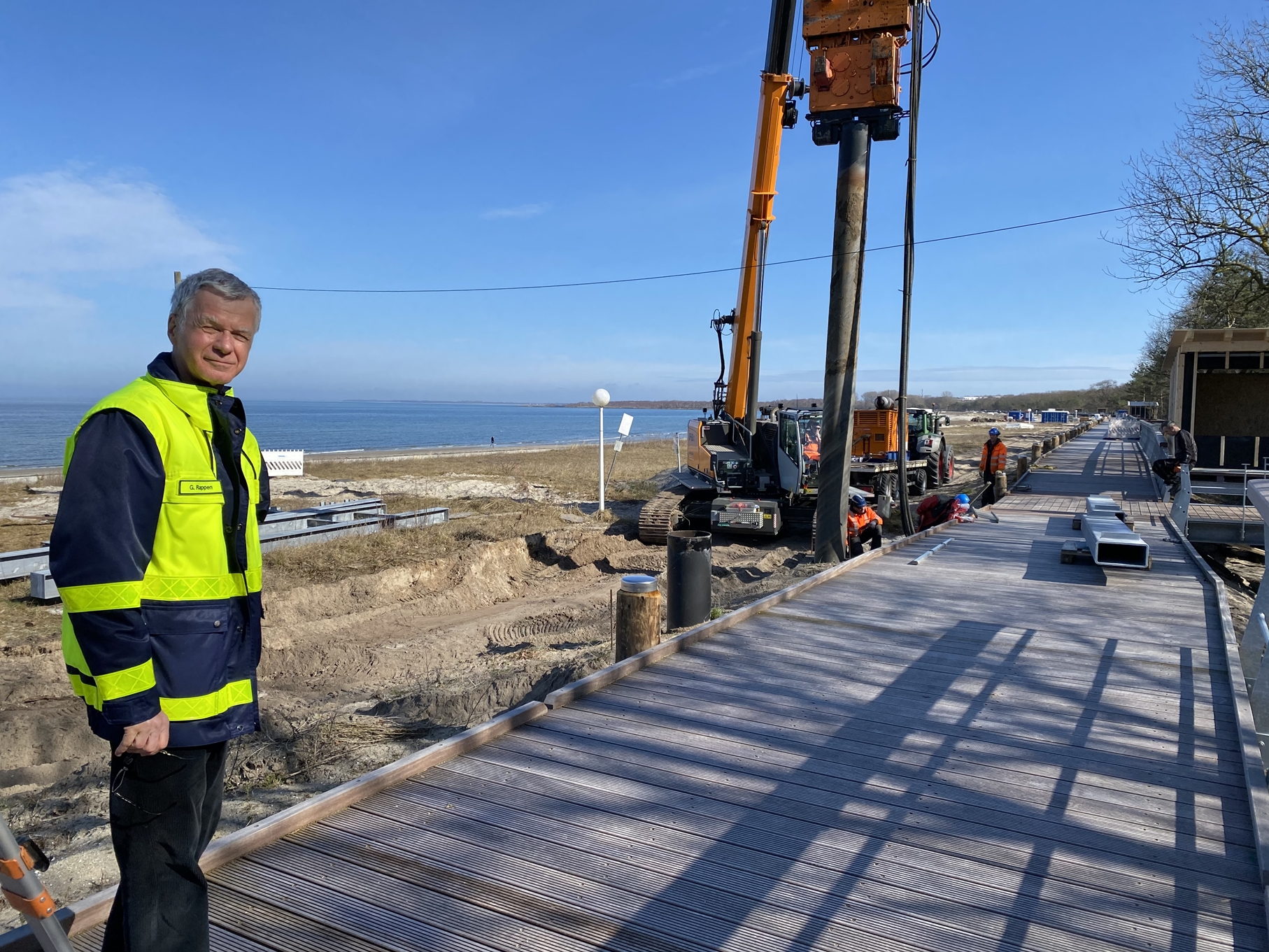

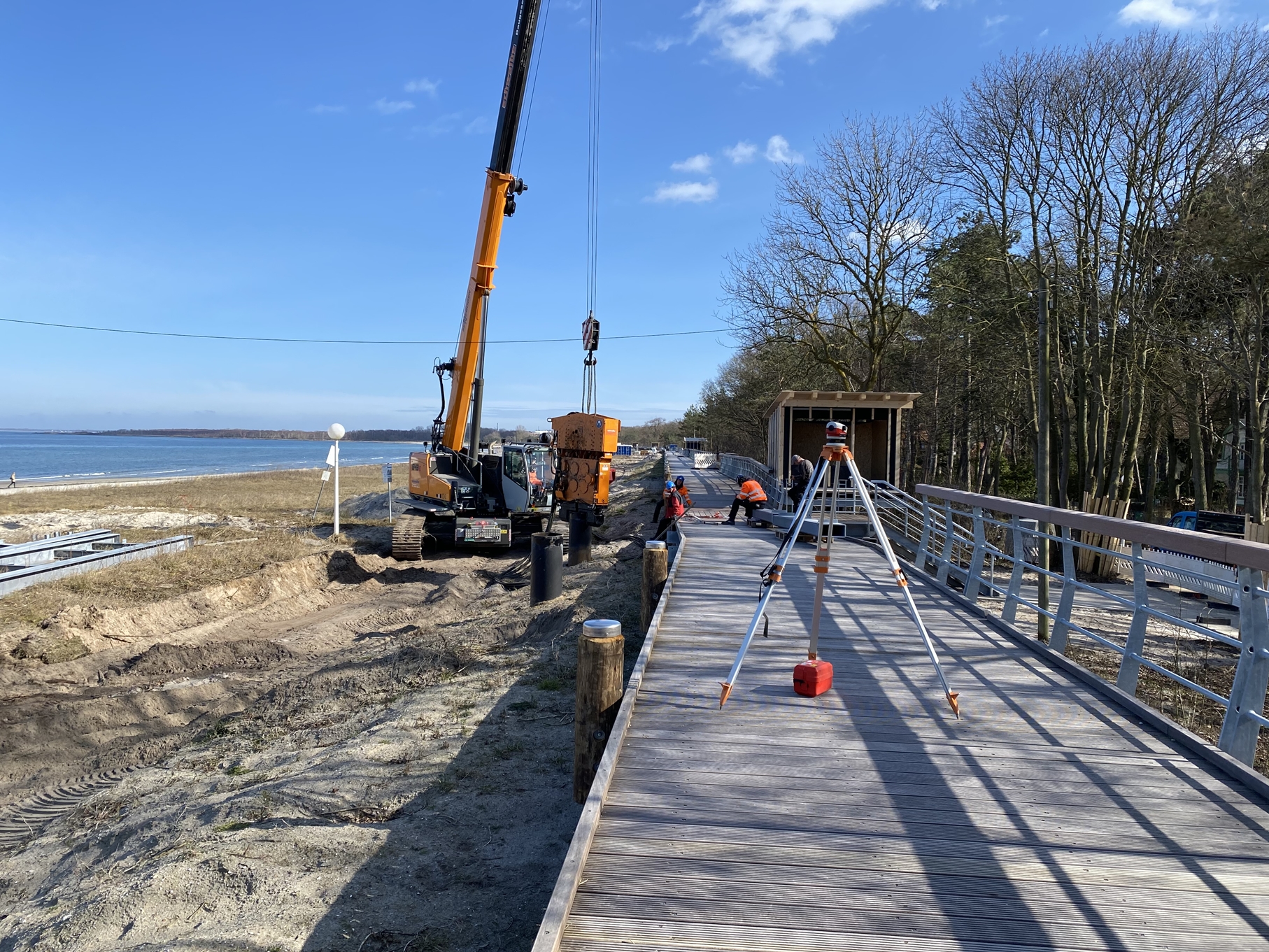

Versetzung der Pfähle für die DLRG Häuser3Versetzung der Pfähle für die DLRG Häuser

Strandhäuser 3

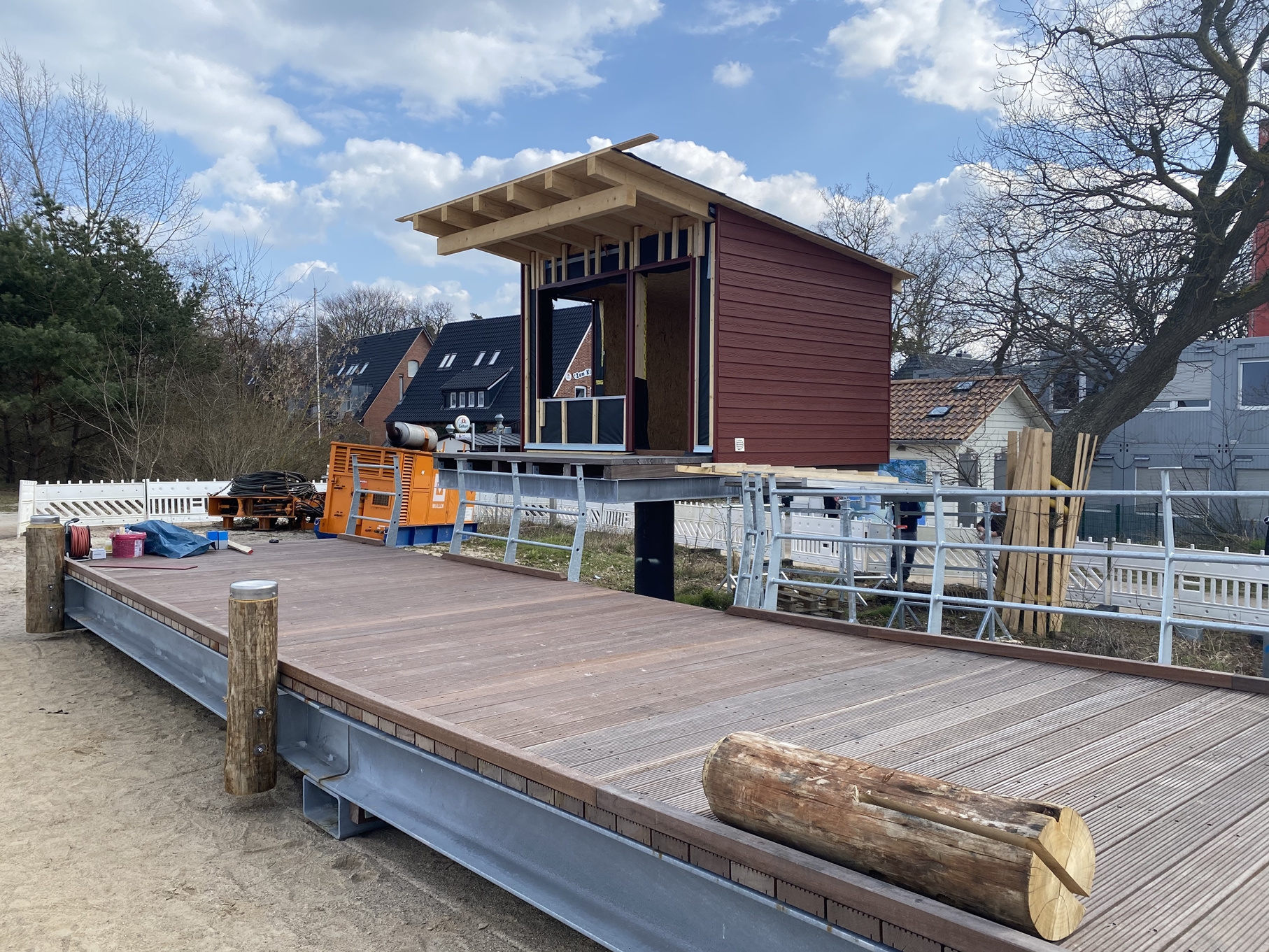

Strandhäuser1

  • Pflasterarbeiten Übergang 4, 6, 7, 8, 9, 11, 14, 18 fertig
  • Quer- und Passfelder sind ergänzt
  • Holzbelag an den Querfeldern fertig
  • Handläufe sind so weit es geht eingebaut, bis auf den Übergangsbereich vor Übergang 20
  • Holzbänke an Aufweitungen sind bis Übergang 19 eingebaut
  • Holzpoller sind bis Übergang 19 östlich der Seebrücke eingebaut.
  • Holztreppenstufen sind zur Ansicht an Aufgang 4, 6 und 7 eingebaut.
  • Geländer an Treppen sind bei 4, 6, 9 und 18 eingebaut

12.01.21

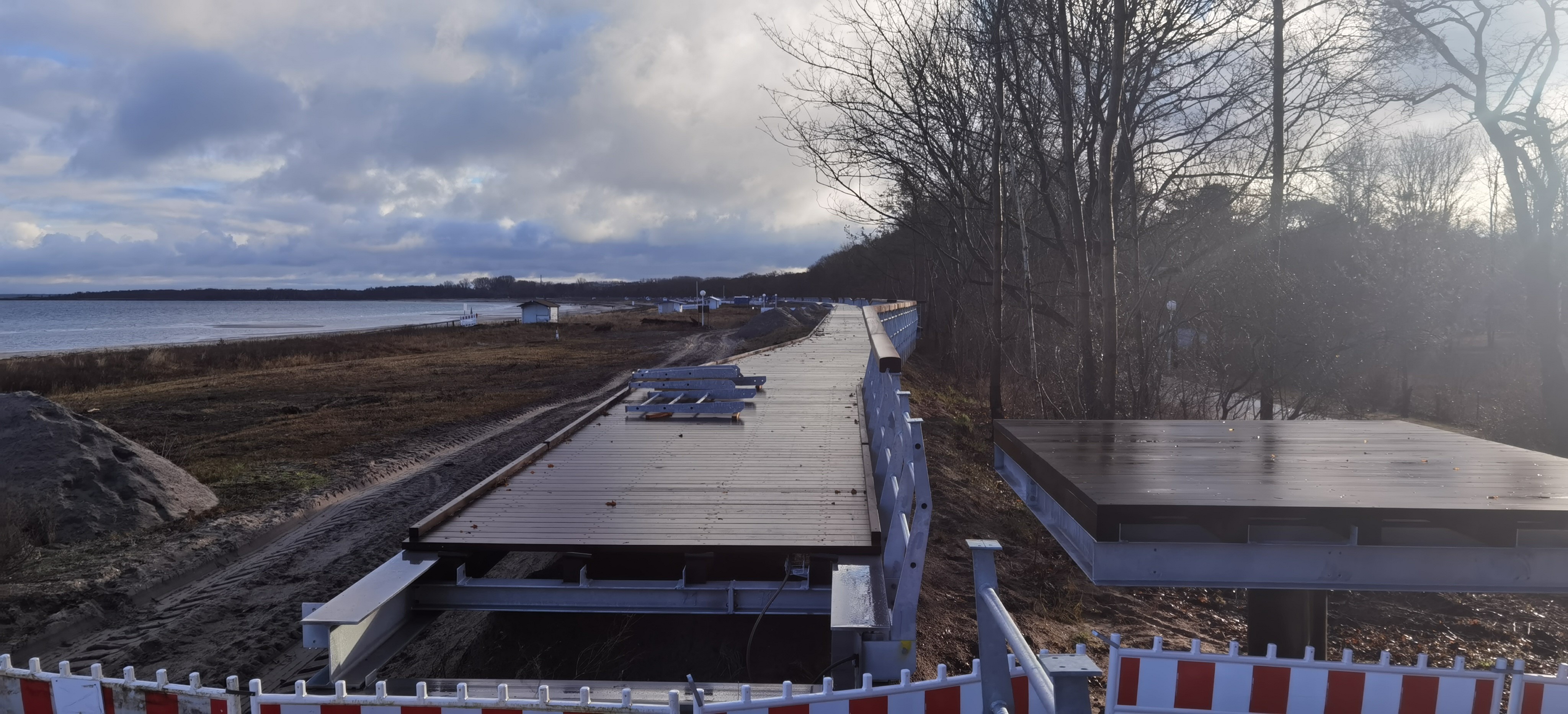

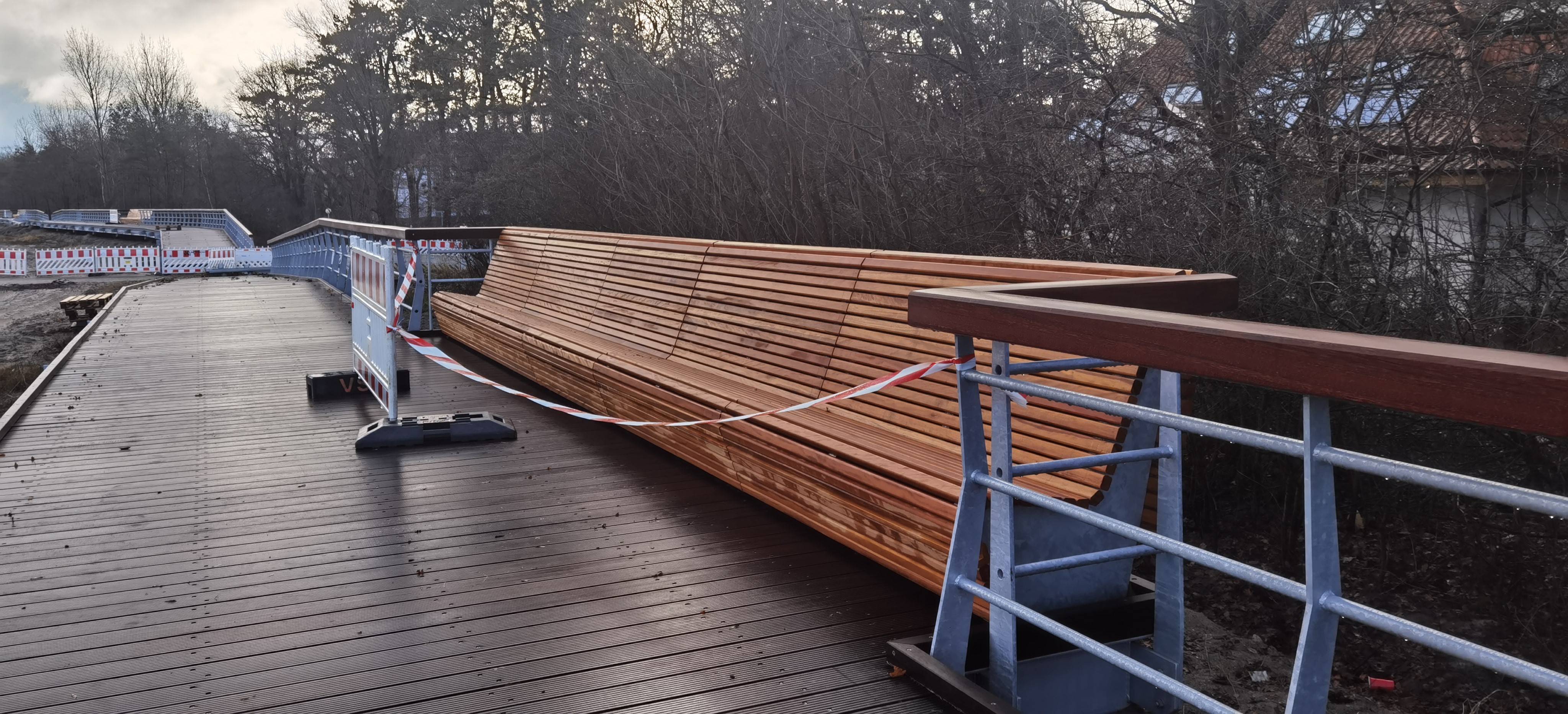

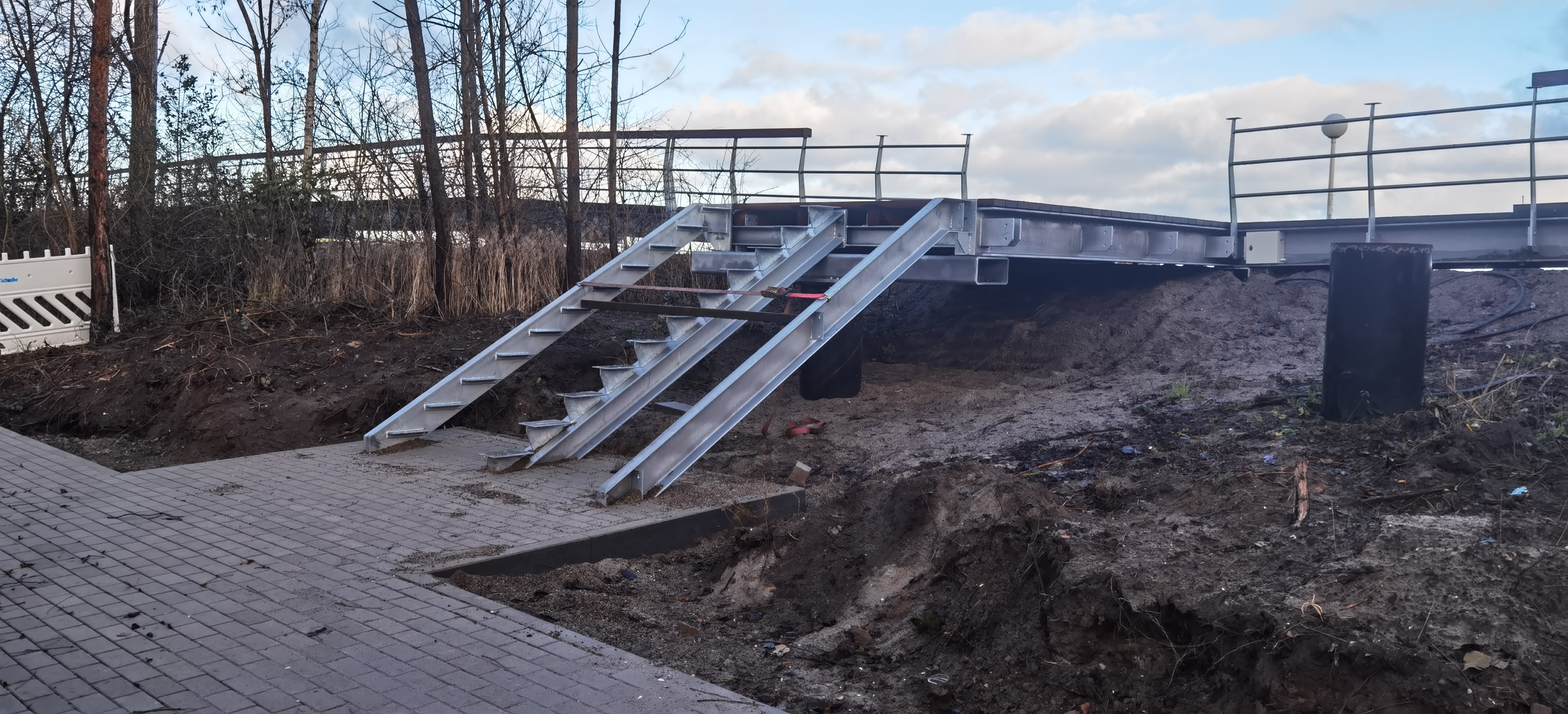

Stand 1 12.01.21Stand 2 12.01.21Stand 3 12.01.21

Baufortschritt 10.12.2020

  • Stahlbau komplett auch Querfelder verlegt
  • Holzbelag ist an Quer- und 2 Passfelder zu 70 % verlegt.
    Geländer (Stahl) zurzeit werden die Quer und Passfelder ergänzt
  • Strandhaus Belag sind bis Auffahrt 3 und Aufgang 4 eingebaut
  • Treppenwangen Aufgang 4,6,7 und 9 eingebaut
  • Neue angelieferte Handläufe werden aufgelegt und mit LED U Schiene eingebaut
  • Holzbänke an Aufweitungen sind von Baubeginn West bis Aufgang 7 und von
    Aufgang 12 bis 17 eingebaut und abgesichert, Befestigung an Gehbelag noch
    nicht komplett
  • Anfang vom Promenadensteg ist bis an die vorh. Betondecke Pflaster verlegt.
    Am Aufgang 4 wird das Pflaster verlegt

18.11.20

  • Stahlbaufelder sind bis auf 2 Sonderfelder und alle Querfelder verlegt
  • Kabelrinne ausgenommen Querfelder eingebaut
  • Holzbelag ist verlegt auch hier die Ausnahme Quer- und 2 Passfelder
  • Geländer (Stahl) sind eingebaut es fehlen die Quer und Passfelder
  • Strandhaus Belag sind bis Auffahrt 3 und Aufgang 4 eingebaut
  • Einige Stahljoche DLRG Häuser sind verlegt
  • Die ersten Handläufe Bereich Übergang 10 bis Übergang 18 sind aufgelegt
    und mit LED U Schiene eingebaut, Ausnahme einige Passfelder

27.10.2020

Die ersten Handläufe mit LED U Schiene sind eingebaut

erste Geländer mit LED montiert

  • Stahlbaufelder sind bis auf 2 Sonderfelder und alle Querfelder verlegt
  • Kabelrinne ausgenommen Querfelder eingebaut
  • Holzbelag ist verlegt auch hier die Ausnahme Quer- und 2 Passfelder.
  • Geländer (Stahl) sind eingebaut es fehlen die Quer und Passfelder
  • Strandhaus Belag sind bis Auffahrt 3 und Aufgang 4 eingebaut
  • Einige Stahljoche der Strandhäuser und DLRG Häuser sind verlegt.
  • Die ersten Handläufe Bereich Übergang 11 bis Übergang 15 sind aufgelegt
    und mit LED U Schiene eingebaut

17.09.2020

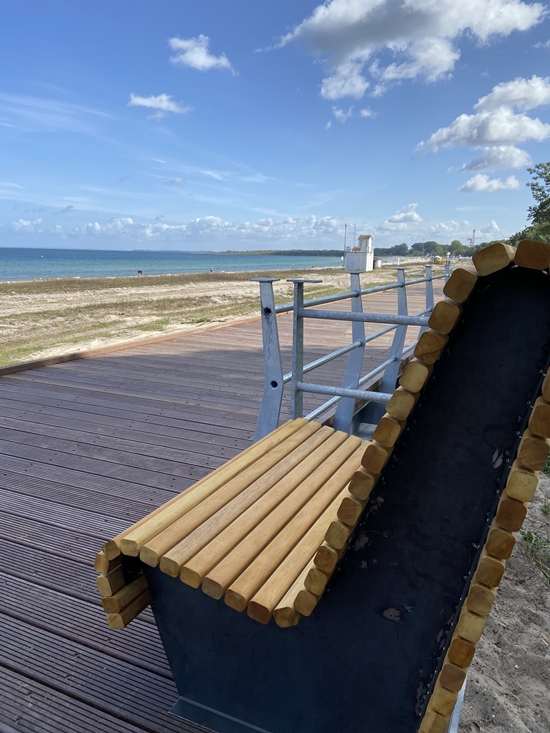

Der Prototyp für die Bänke wurde getestet, zahlreiche Geländer sind bereits montiert

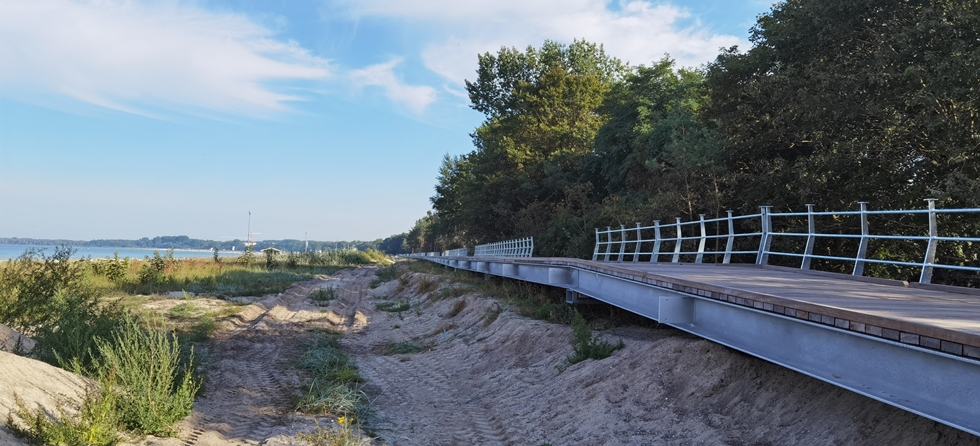

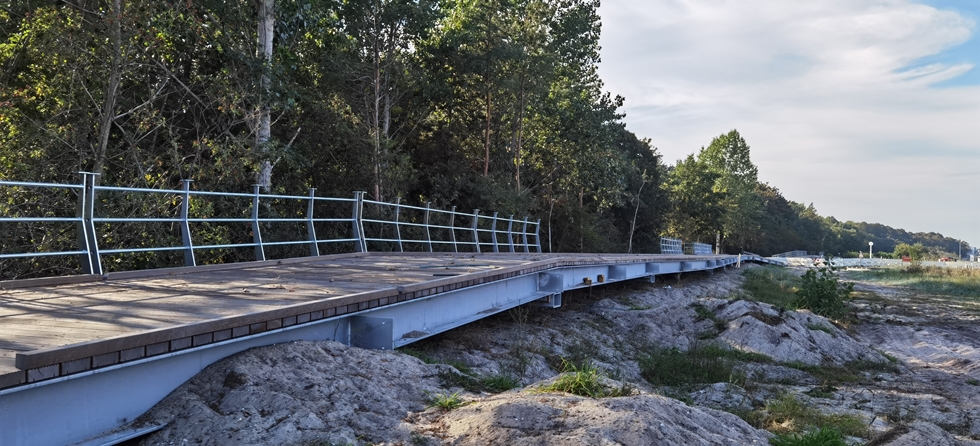

Dünenpromenade GeländerDünenpromenade GeländerDünenpromenade GeländerPrototyp Bank

10.09.2020

Baufortschritt zum 10.09.2020

  • Stahlbaufelder sind bis 20 verlegt. Ausnahme einige Sonder- und Querfelder
  • Kabelrinne bis Aufgang 20 eingebaut
  • Holzbelag ist bis vor Aufgang 20 mit Saum Holz verlegt
  • Strandhaus Belag sind bis Auffahrt 3 und Aufgang 4 eingebaut
  • Einige Stahljoche der Strandhäuser und DLRG Häuser sind verlegt

18.08.2020

Videoaufnahmen von Pro-Event-24.de zum Baufortschritt der Dünenpromenade

  • Stahlbaufelder sind zwischen Aufgang 19 und 20 verlegt. Ausnahme einige Sonder- und Querfelder
  • Jochbalken liegen bis auf die letzten 6 Joche vor Aufgang 20 (Bauende) auf Kabelrinne zwischen Aufgang 15 und 16
  • Bodenauftrag und Einplanierung ist bis Aufgang 20 im Bereich unter den Brückenfeldern
    erfolgt
  • Unterkonstruktionshölzer sind bis Aufgang 17 eingebaut, ausgenommen einige Passfelder
  • Holzbelag ist bis Bereich über Seebrücke hinweg in Richtung Aufgang 15 mit Saumholz verlegt
  • Strandhaus Belag ist bis Auffahrt 3 und Aufgang 4 eingebaut
  • Einige Stahljoche der Strandhäuser und DLRG Häuser sind verlegt.

24.07.2020

Baufortschritt zum 24.07.2020

  • Stahlbaufelder sind zwischen Aufgang 14 /17 verlegt Ausnahme einige Sonder- und Querfelder
  • Lagerhölzer bis Aufgang 14
  • Kabelrinne bis Aufgang 14
  • Bodenauftrag und Einplanierung ist bis Aufgange 19 im Bereich unter den Brückenfeldern erfolgt im Bereich 20 und 18 hier fehlen Sandmengen.
  • Unterkonstruktionshölzer sind bis Aufgang 14 eingebaut, ausgenommen einige Passfelder
  • Holzbelag ist bis Bereich über Seebrücke hinweg in Richtung Aufgang 12 verlegt, Strandhaus Belag sind bis Auffahrt 3 und Aufgang 4 eingebaut
  • Einige Stahljoche der Strandhäuser und DLRG Häuser sind verlegt.

02.07.2020

Baufortschritt zum 02.07.2020

  • Kopfplatten sind am Hauptsteg zw. Aufgang 18 und 19 auf Höhe eingeschweißt
  • Strandhäuser und DLRG Häuser bis auf 3,18,19 und 20 aufgeschweißt
  • Jochbalken Hauptsteg sind bis Aufgang 17 aufgelegt
  • Stahlbaufelder sind zwischen Aufgang 14 /17 verlegt Ausnahme einige Sonder- und Querfelder
  • Bodenauftrag und Einplanierung ist bis Aufgange 19 im Bereich unter den Brückenfeldern erfolgt, außer im Bereich 20 und 18
  • Unterkonstruktionshölzer sind bis Aufgang 11-12 eingebaut
  • Holzbelag ist bis Bereich über Seebrücke hinweg in Richtung Aufgang 7-8 verlegt, Strandhaus Belag sind bei Aufgang 6,7,8,9 und 10 eingebaut
  • Einige Stahljoche der Strandhäuser und DLRG Häuser sind verlegt.

19.06.2020

Bilder und Video von Pro-Event-24.de

18.06.2020 2 Pro-Event24.de18.06.2020 Pro-Event24.de



17.06.2020

Stand der Bauarbeiten an der Dünenpromenade

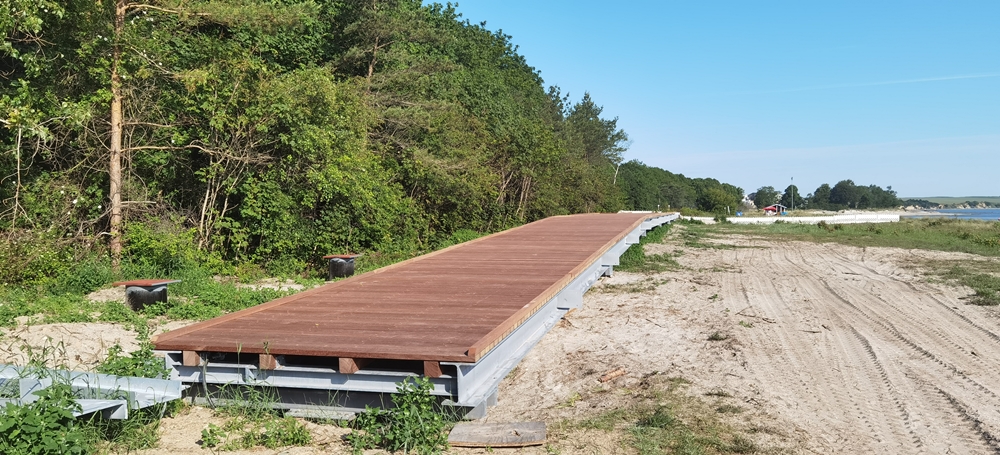

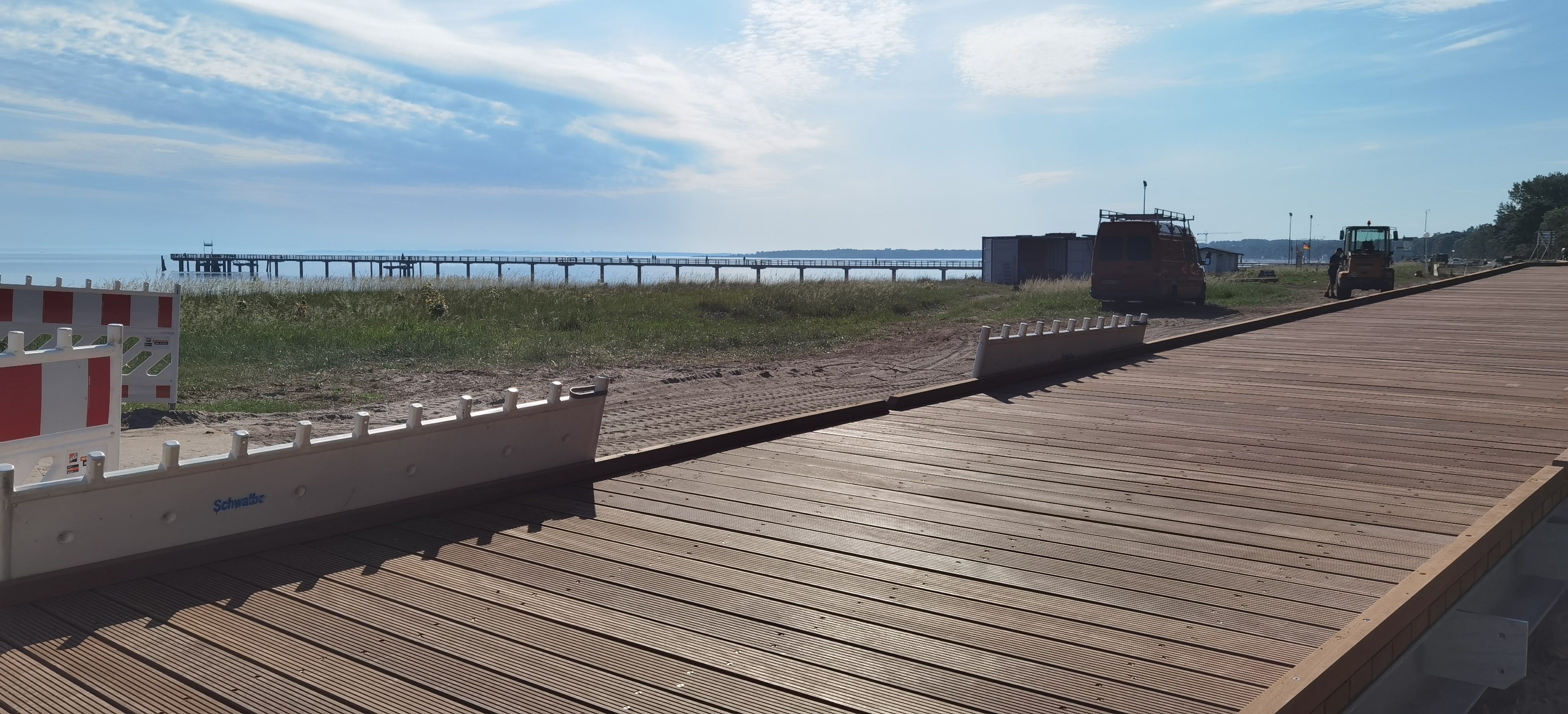

17.06.2020 Holzbelag Neubau Dünenpromenade17.06.2020 Holzbelag Neubau Dünenpromenade

  • Gründungspfähle alle bis Aufgang 20 eingebaut
  • Kopfplatten sind am Hauptsteg bis Aufgang 17 auf Höhe eingeschweißt, zum Teil sind an DLRG Häuser auch Kopfplatten eingebaut
  • Jochbalken Hauptsteg sind bis Aufgang 14 aufgelegt.
  • Stahlbaufelder sind zwischen Aufgang 10/ 11 (Feld 109) verlegt Ausnahme einige Sonder- und Querfelder
  • Bodenauftrag und Einplanierung ist bis Aufgang 19 im Bereich unter den Brückenfeldern erfolgt, im Bereich 20 und 18 fehlt eine Menge
  • Unterkonstruktionshölzer sind bis Aufgang 10 eingebaut, ausgenommen einige Passfelder Holzbelag ist bis Bereich Aufgang 4 verlegt



02.06.2020

Stand der Bauarbeiten an der Dünenpromenade

  • Gründungspfähle alle bis Aufgang 20 eingebaut
  • Kopfplatten sind am Hauptsteg bis Aufgang 14 (nach Schwanenweg) auf Höhe eingeschweißt, zum Teil sind an DLRG Häuser auch Kopfplatten eingebaut
  • Jochbalken Hauptsteg sind bis Aufgang 12 aufgelegt
  • Stahlbaufelder sind zwischen Aufgang 9 und 10 (Feld 84) verlegt, Ausnahme einige Sonder- und Querfelder
  • Bodenauftrag und Einplanierung ist bis Aufgange 19 im Bereich unter den Brückenfeldern erfolgt.
  • Unterkonstruktionshölzer sind bis Aufgang 8 eingebaut, ausgenommen einige Passfelder



Sandaufbringung Strandaufgang 12 bis 13links aufgeschweißte Jochbalken, rechts sind bereits die Traversen montiert_Höhe Villa Florida Strandaufgang 11Gründungspfähle Höhe Deutsches Haus Strandaufgang 13 bis 14

20.05.2020

Unterkonstruktion für Holzsteg und Anlieferung Bongossiholz

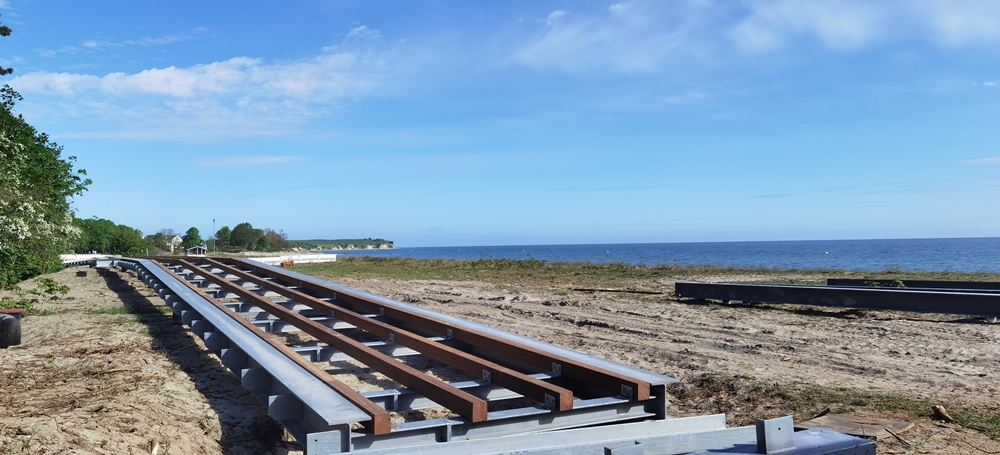

Dünenpromenade Boltenhagen - Unterkonstruktion für den Holzsteg und Holzanlieferung Dünenpromenade Boltenhagen - Unterkonstruktion für den Holzsteg und HolzanlieferungDünenpromenade Boltenhagen - Unterkonstruktion für den Holzsteg und Holzanlieferung

Dünenpromenade Boltenhagen - Unterkonstruktion für den Holzsteg und Holzanlieferung

08.05.2020 Video Sandaufbringung

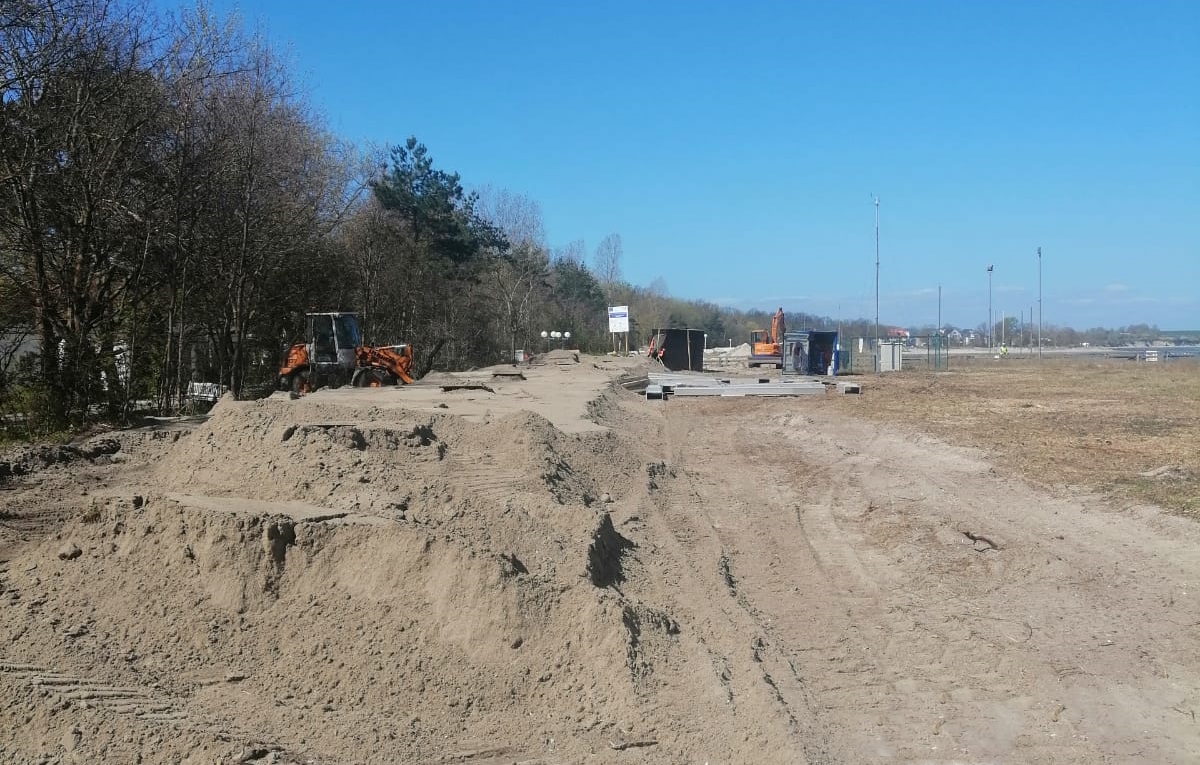

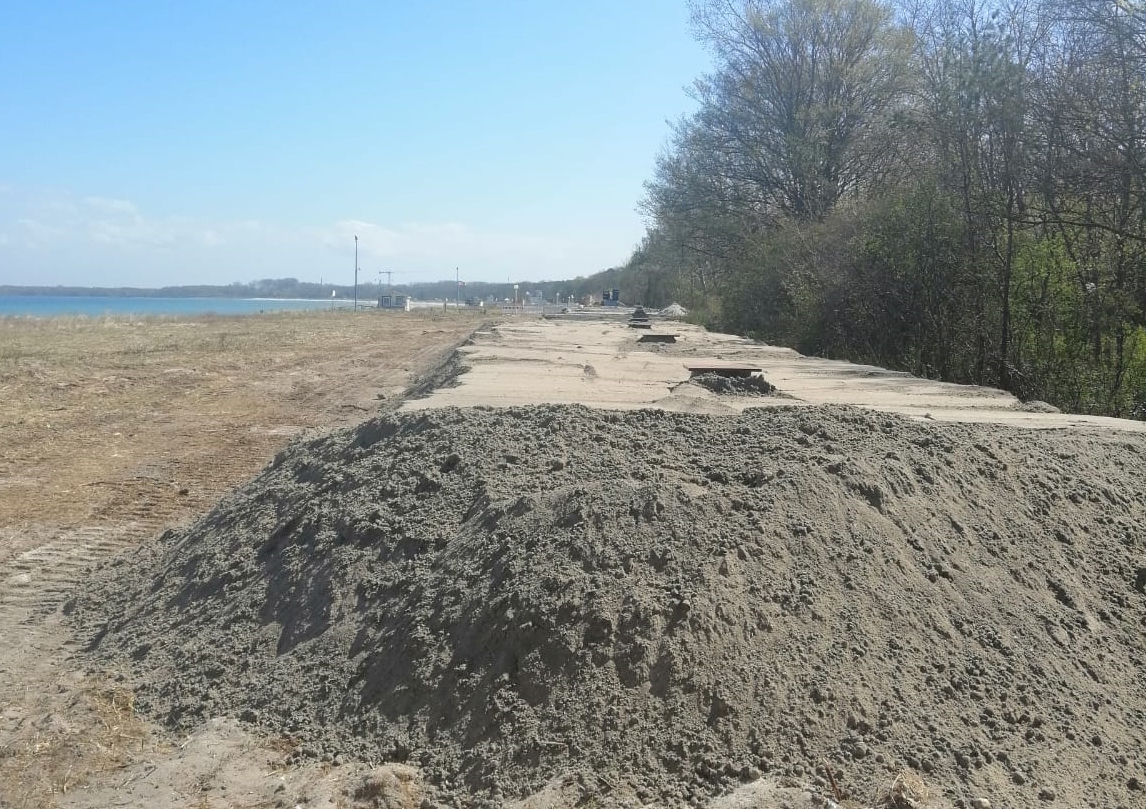

Dünenpromenade Boltenhagen - SandaufbringungDünenpromenade Boltenhagen - SandaufbringungDünenpromenade Boltenhagen - Sandaufbringung







Mit Blick auf die Zukunft ist aus Küstenschutzsicht eine Erhöhung der gesamten Düne vorgesehen. Im Rahmen des Baus der Dünenpromenade wird, im Bereich der neuen Promenade, in einem ca. 10 Meter breiten Streifen, die Düne jetzt schon erhöht, da nach dem Bau eine Erhöhung hier baulich kaum möglich sein wird. Der Sand hierfür stammt im Übrigen aus unserer Lager- und Behandlungsanlage für Strandräumgut.

29.04.2020

10m lange Promenadenfelder aus Stahl

10m lange Promenadenfelder aus Stahl10m lange Promenadenfelder aus Stahl10m lange Promenadenfelder aus Stahl

24.04.2020

Drohnenflug zum Baufortschritt

24.04.2020 Panoramaaufnahme

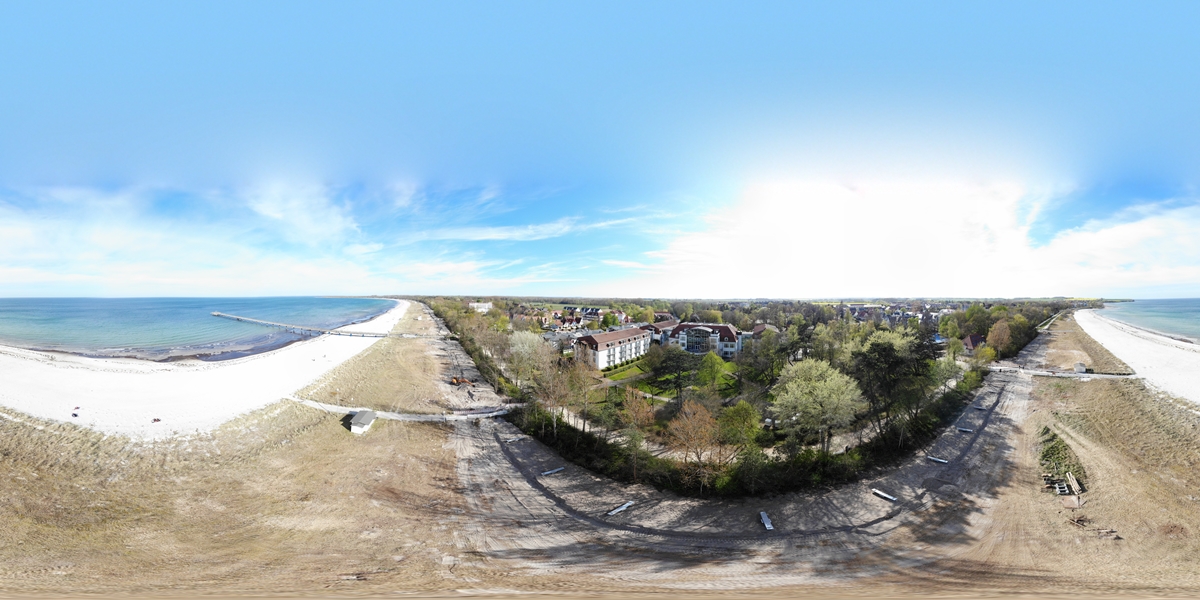

Panoramaaufnahme zum Baufortschritt der Boltenhagener Dünenpromenade, Seebrücke & Beginn der Dünenpromenade im Westen

Panoramaaufnahme Baufortschritt Dünenpromenade Boltenhagen 24.04.2020

21./22.04.2020

Aufschweißen der Jochbalken auf Gründungspfähle

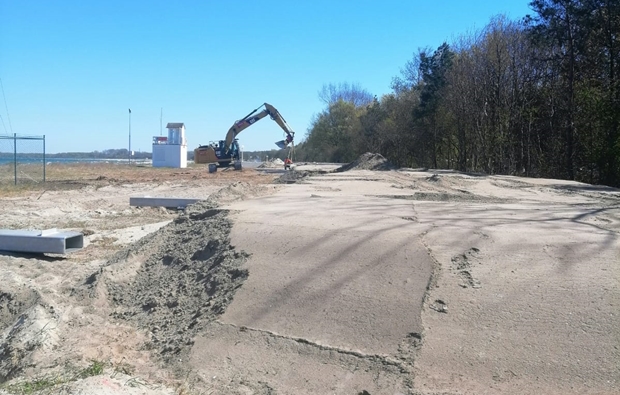

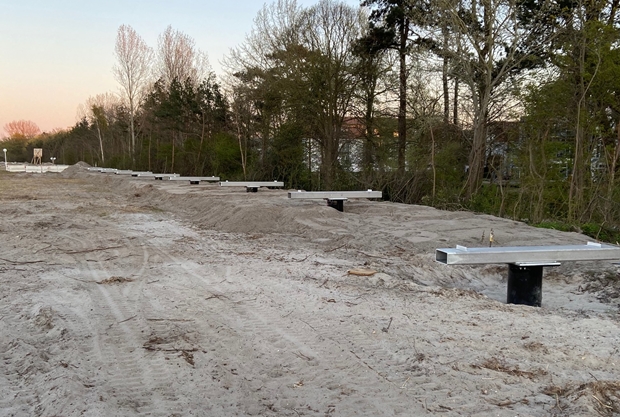

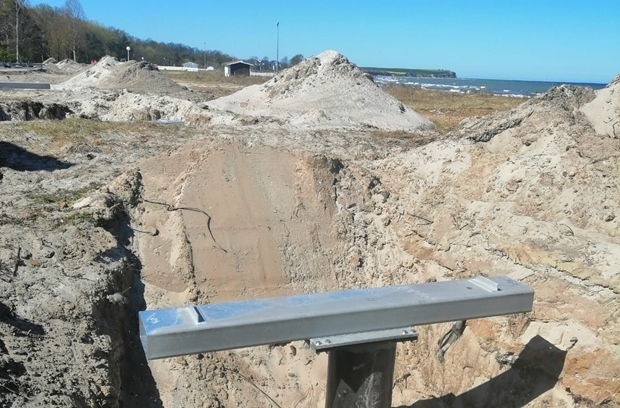

Aufschweißen der Jochbeine auf Gründungspfähle_Raphael WardeckiAufschweißen der Jochbeine auf Gründungspfähle_Dörte KellingAufschweißen der Jochbeine auf Gründungspfähle_Dörte Kelling

17.04.2020 Sandaufbringung

Strandaufgang 6, Sand für die Dünenerhöhung wird aufgebracht

Mit Blick auf die Zukunft ist aus Küstenschutzsicht eine Erhöhung der gesamten Düne vorgesehen. Im Rahmen des Baus der Dünenpromenade wird, im Bereich der neuen Promenade, in einem ca. 10 Meter breiten Streifen, die Düne jetzt schon erhöht, da nach dem Bau eine Erhöhung hier baulich kaum möglich sein wird. Der Sand hierfür stammt im Übrigen aus unserer Lager- und Behandlungsanlage für Strandräumgut.

Sandaufbringung Dünenpromenade Boltenhagen (2)Sandaufbringung Dünenpromenade Boltenhagen (1)



09.04.2020

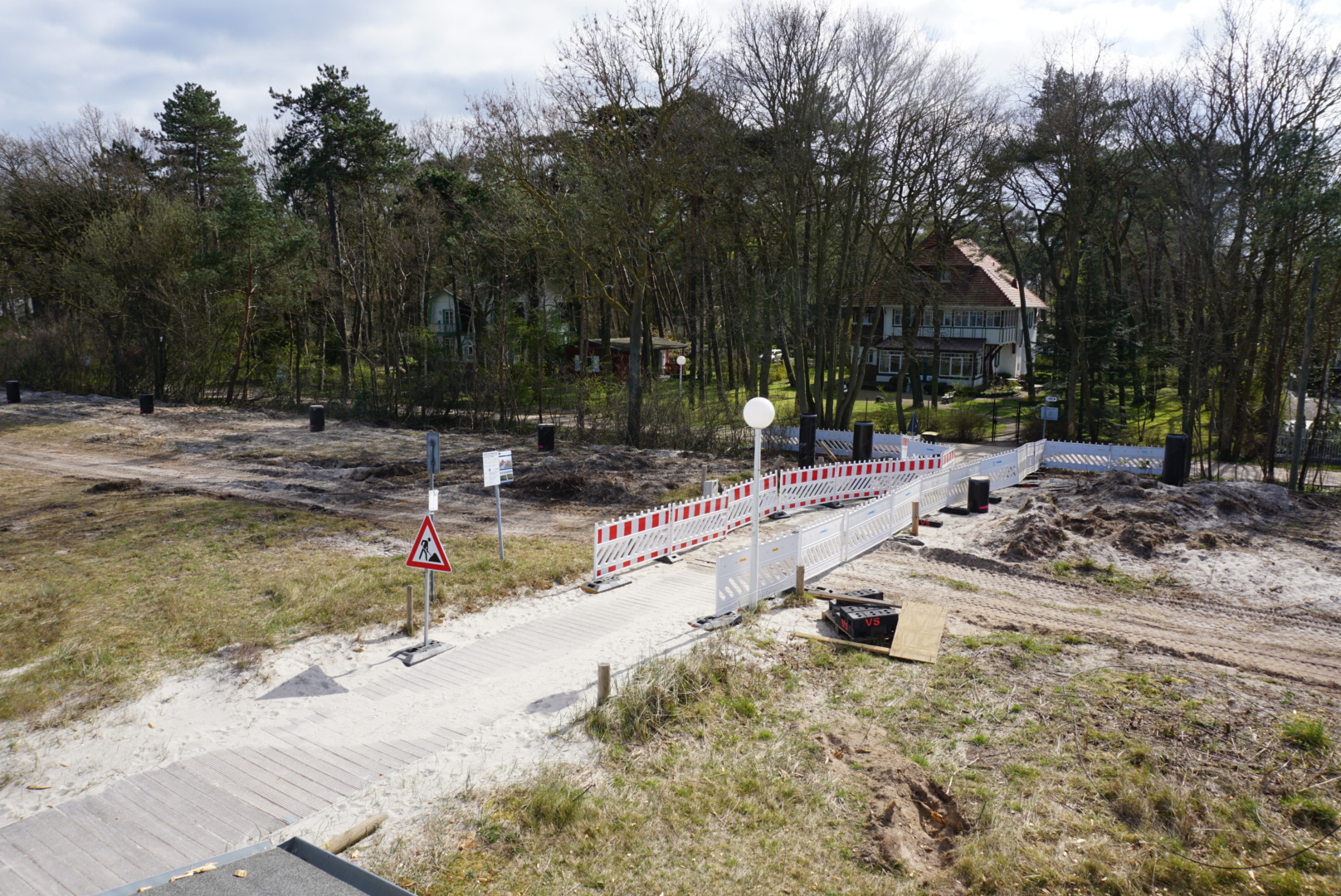

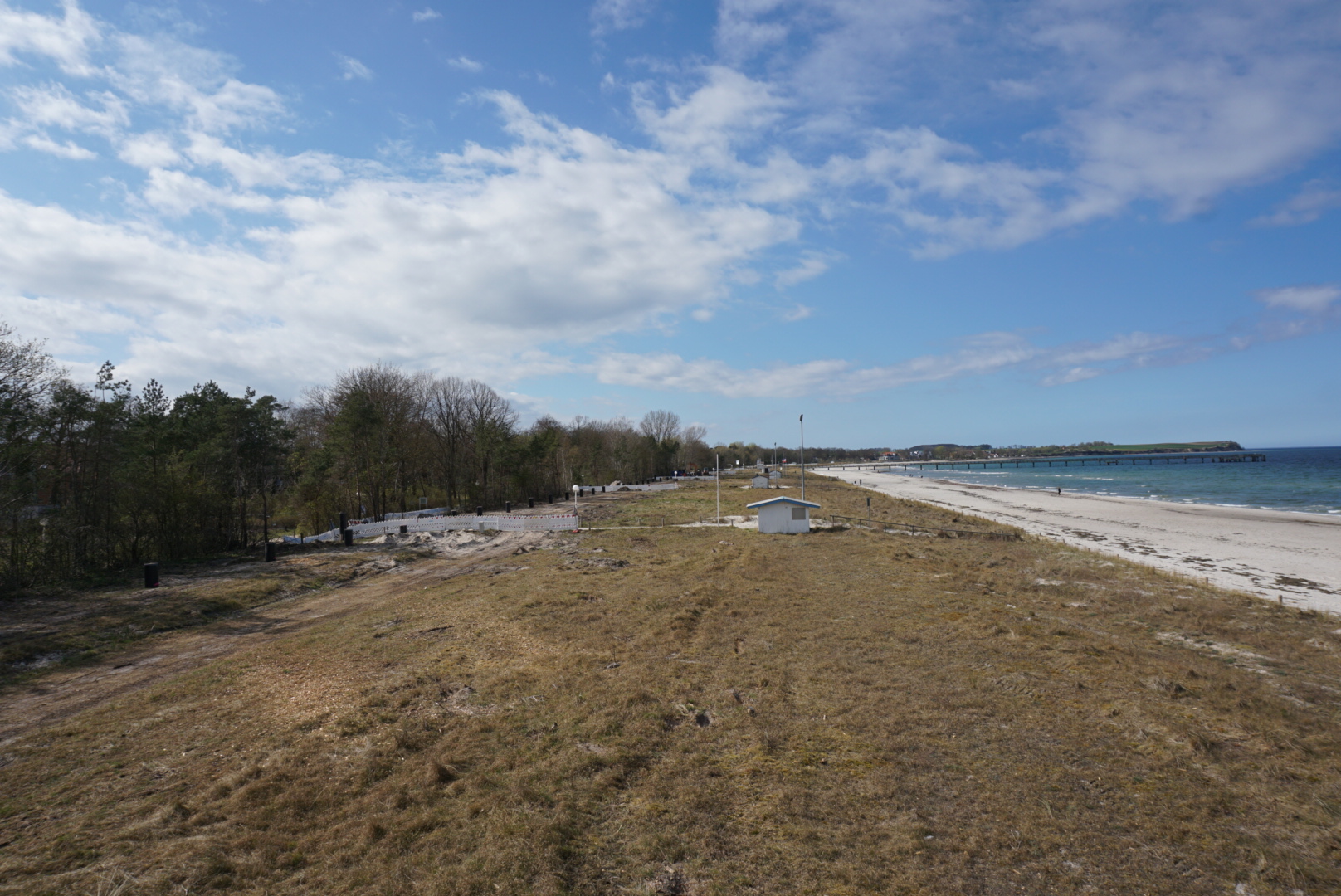

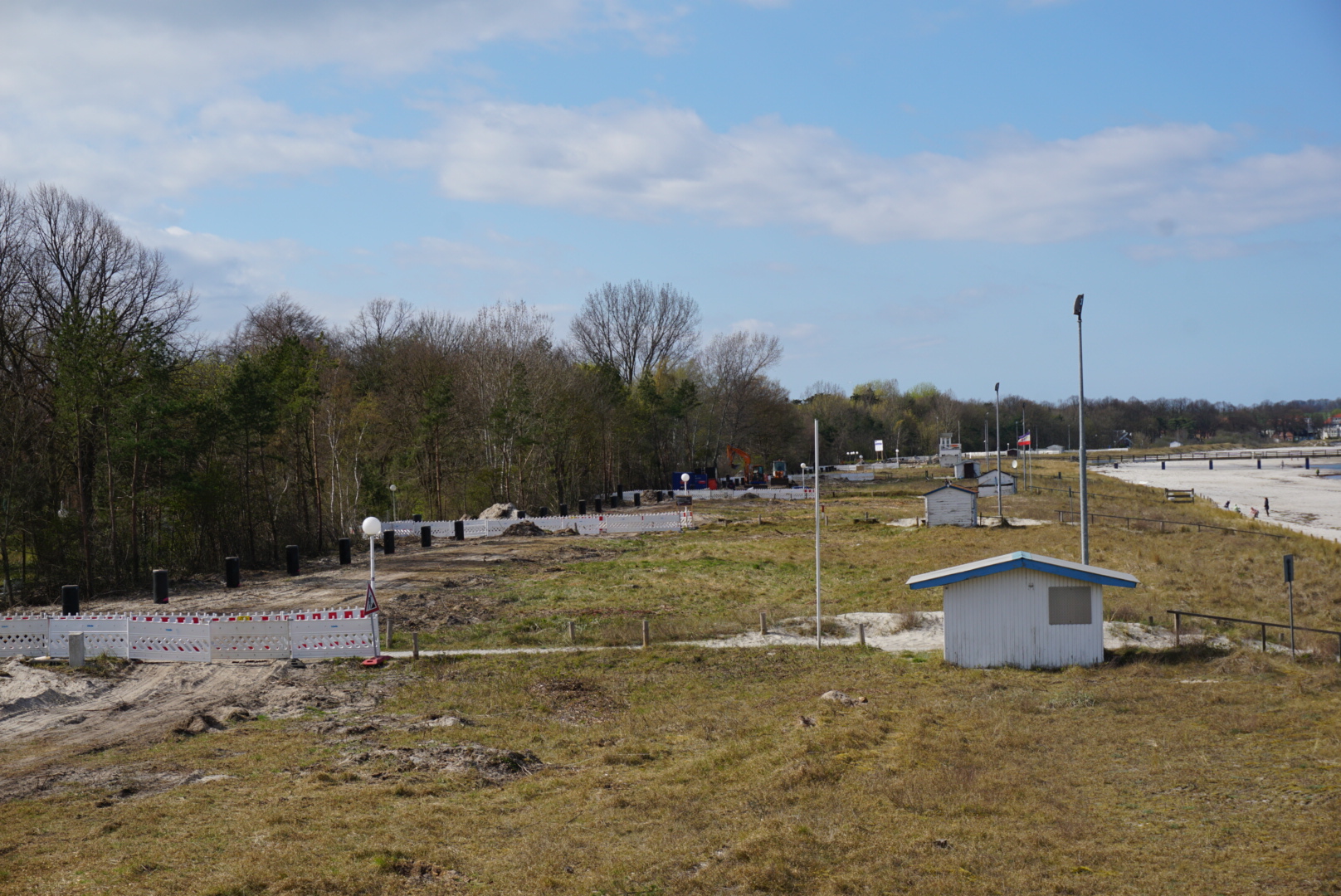

Baufortschritt an den Strandaufgängen 10-12

DSC01066DSC01065DSC01068DSC01067

30.03.2020 - Arbeiten an Seebrücke

Schweißarbeiten an der Seebrücke und Pfahleinbringung für die DLRG-und Strandhäuschen

In den vergangenen Wochen wurden alle Pfähle für den Bereich der Promenade vom Deich im Westen bis zum Strandaufgang 20 im Osten gerüttelt.

Aktuell befinden sich die Bauarbeiten in Höhe der Seebrücke. Es finden Schweißarbeiten statt und die Pfähle für die DLRG- und Strandhäuschen werden gerüttelt. Sobald diese Arbeiten abgeschlossen sind bewegen sich die Bauarbeiten wieder zum Strandaufgang 20 (bis zum Strandaufgang 6), wo ebenfalls die Pfähle für die Häuschen eingebracht werden.

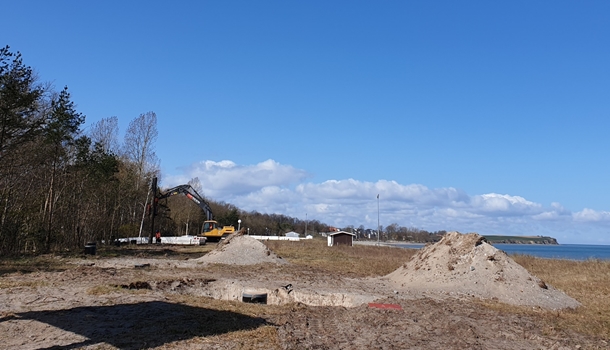

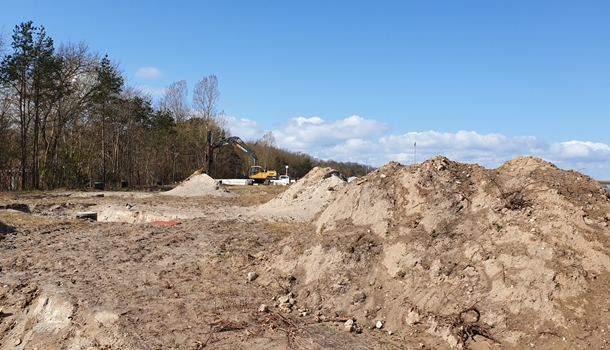

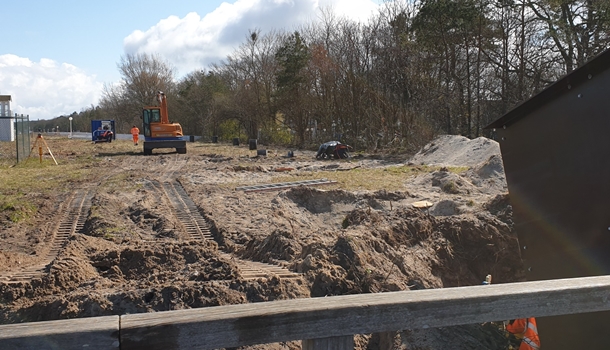

Rütteln letzter Pfähle an der Seebrücke mit Blick Richtung Deich_WestenRütteln letzter Pfähle an der Seebrücke mit Blick Richtung Deich_Westen2Rütteln letzter Pfähle an der Seebrücke und Schweißarbeiten

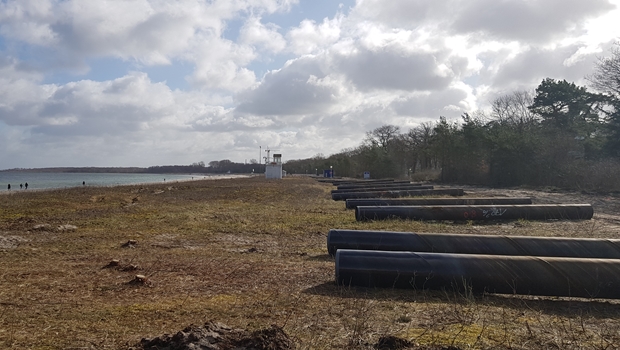

11.03.2020 - Strandaufgang 13

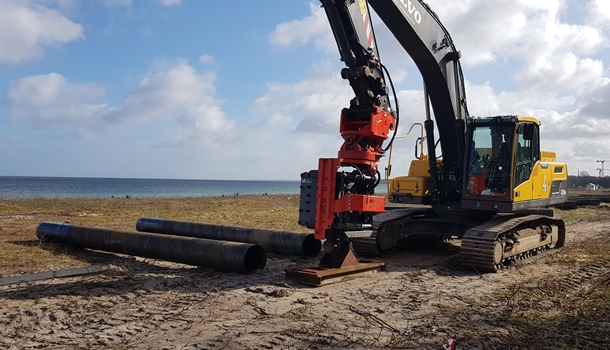

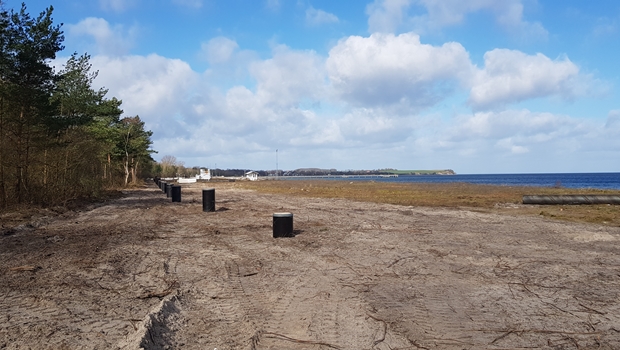

Die Rüttelarbeiten sind bis an den Strandaufgang 13 vorangeschritten.

Aktuell befindet sich die Baumaßnahme in Höhe des Strandaufganges 13 am Deutschen Haus.

Pfahleinbringung Strandaufgang 13Pfahleinbringung Strandaufgang 13Pfahleinbringung Strandaufgang 13
